En rå havegrund efter et nybyggeri ser ofte enkel ud på tegningen og besværlig ud i virkeligheden. Familien vil gerne have terrasse, græs og grønne rammer, mens entreprenøren skal tage stilling til jord, terrænfald, adgangsforhold, regnvand og en belægning, der ikke sætter sig efter den første våde sæson. Et holdbart anlæg af have begynder derfor ikke med planter eller fliser, men med en plan for det, der ligger under overfladen.
Sådan starter et haveanlæg i praksis
En typisk opgave begynder med, at en familie står ved et nyt hus i et forstadskvarter. Huset er færdigt, men uden for døren ligger der komprimeret jord, byggematerialer og spor efter tunge maskiner. Det er fristende at få lagt rullegræs hurtigt, men rækkefølgen afgør, om haven bliver funktionel eller skal graves op igen.

Ved det første besigtigelsesmøde handler det ikke kun om kvadratmeterprisen. Jeg vil vide, hvordan arealet skal bruges. Skal der være tung trafik til en indkørsel, plads til varelevering, en terrasse med mange gæster eller et grønt område, som en boligforening skal kunne drifte effektivt? Et udeareal ved et lager eller industribyggeri har andre krav end en privat terrasse.
Besigtigelsen skal afdække mere end det synlige
En faglig gennemgang bør som minimum omfatte:
- Adgangsforhold: Kan en minigraver, dumper eller lastbil komme frem uden at beskadige bygninger, kantsten eller naboarealer?
- Terrænfald: Hvor løber overfladevand hen i dag, og hvor skal det ledes hen efter anlægget?
- Jordens tilstand: Er jorden løs, leret, sandet eller tydeligt sammenkørt af byggeaktivitet?
- Eksisterende beplantning: Hvilke træer og buske skal bevares, og hvor ligger deres rødder?
- Naboer og skel: Kan jord, vand eller støj give problemer for omliggende grunde?
En opmåling med koter gør det muligt at planlægge terrasser, havestier, støttemure og græsarealer uden at gætte sig frem. På erhvervsprojekter skal man desuden koordinere med andre entrepriser, ledninger, brandveje og adgang til bygningen.
Praktisk regel: Et tilbud bliver først retvisende, når jordmængder, adgang og afvanding er vurderet på stedet.
Danmark har en lang tradition for haveanlæg, hvor grønne områder også har været knyttet til byudvikling og social planlægning. Historien går blandt andet tilbage til 1606, hvor Christian IV lod anlægge mindre haver nord for stadsgraven ved det nuværende Gothersgade-område. Trap Danmarks gennemgang af parker, anlæg og kolonihaver viser, hvordan haveanlæg gennem tiden har haft betydning for arkitektur, sundhed, forsyning og byplanlægning.
Et godt projekt starter derfor med en samlet skitse, en jordfaglig vurdering og en tydelig prioritering. Først derefter giver det mening at sammenligne maskintimer, materialer og tilbud.
Hvad anlæg af have reelt dækker
Anlæg af have er bredere end almindelig havepleje. Det omfatter normalt terrænregulering, jordarbejde, dræning, opbygning af belægninger, kantafgrænsninger, græs, bede og beplantning. På større erhvervsarealer kan opgaven også hænge sammen med adgangsveje, kørearealer, støttemure og koordinering med betonarbejde.
Løbende havepleje handler derimod om drift. Det kan være græsslåning, beskæring, ukrudtsbekæmpelse og renholdelse af belægninger. Landskabsarkitektur ligger typisk på et andet niveau, hvor en rådgiver arbejder med helhedsplaner, større terrænformer, offentlige rum og sammenhængen mellem bygninger og landskab.
De danske arealforhold viser, hvorfor opgaven ikke kun er et privat havefænomen. En opgørelse identificerer 2.399 naturområder med et samlet areal på 716.000 hektar, svarende til cirka 17 % af Danmarks landareal, eksklusive ikke-brofaste øer. Baggrundsnotatet om grønne områder viser samtidig regionale forskelle fra 13 % i Sjælland til 23 % i Hovedstaden. Det understreger, at grøn planlægning også er relevant for kommuner, boligforeninger og bynære erhvervsprojekter.
| Fagområde | Typiske opgaver | Areal og kunde |
|---|---|---|
| Anlæg af have | Jordarbejde, terræn, dræn, belægning, græs og beplantning | Private haver, boligforeninger og erhvervsarealer |
| Havepleje | Græsslåning, beskæring, ukrudt og løbende vedligehold | Etablerede haver og fællesarealer |
| Landskabsarkitektur | Helhedsplaner, større terrænformer og byrum | Kommuner, udviklere og større bygherrer |
Hvornår kræver opgaven en anlægsentreprenør
En almindelig havemand kan være den rette til pleje og mindre planteopgaver. Når der skal flyttes jord, bygges en terrasse, etableres dræn eller opbygges en indkørsel, bør man vælge en fagperson med erfaring i anlægsarbejde.
Det gælder især på byggegrunde, hvor jorden kan være hårdt komprimeret, og på arealer med niveauforskelle. Her er fejl i de skjulte lag dyrere end den besparelse, man opnår ved at springe projekteringen over. I 1700-tallet blev Frederiksberg Have og Søndermarken anlagt omkring år 1700, og Fredericia havde kolonihaver uden for voldene i 1778. Haveanlæg har med andre ord længe været mere end pynt. De er en del af den måde, vi organiserer og bruger arealer på.
Jord, dræn og underbygning som fundament
På en nyanlagt terrasse kan belægningen se fejlfri ud den første sæson. Hvis jorden under den er komprimeret eller vandmættet, kommer sætninger, lunker og frostsprængte fuger senere. Derfor skal jord, dræn og bærelag afklares, før farve og format på fliserne vælges.

En enkel feltprøve viser, om vandet kan trænge ned. Den faglige metode er at grave et hul på cirka 0,1 meter i dybden og 0,5 x 0,5 meter, hælde 10 liter vand i og følge nedsivningen. På sports- og græsarealer bør vandet være væk inden for 2 timer. Tiden fra 2 til 2,5 timer er en grænsetilstand, mens mere end 2,5 timer peger på utilstrækkelig permeabilitet. Den danske faglige vejledning om jord og infiltration beskriver også vurdering af vækstjord med kurvebånd og laboratorieanalyse.
Sådan vurderes jordens opbygning
Undersøg tekstur, struktur og komprimering, før du planlægger græs eller bede. Sandjord leder normalt vand anderledes end tung lerjord, men begge jordtyper kan give problemer, når de er presset sammen. På en byggegrund kan løsnearbejde, udskiftning af vækstjord eller biologisk forbedring være nødvendigt. Det påvirker både rækkefølgen i arbejdet og den samlede pris.
Under en terrasse eller indkørsel skal bærelaget passe til belastningen. Stabilgrus, afretningslag, fuger og belægning skal fungere som én konstruktion. Danske normer angiver blandt andet, at tørrumvægten skal svare til referencemålingen plus 0,1 g/cm³ som praktisk kvalitetsparameter for den færdige jordopbygning. Vejledningen for anlægsgartnerarbejde gennemgår materialekontrol og komprimering.
Permeable belægninger kræver en særskilt projektering. Ved cirka 10 % fugeareal og et kritisk regnskyl på 190 l/s/ha omtales en nødvendig permeabilitet på mindst 3,8 x 10^-4 m/s. De danske tekniske retningslinjer for permeabel belægning viser, hvorfor større fuger alene ikke gør en almindelig flisebelægning regnvandsegnet.
Dræn, regnbed og afledning
Et drænrør opsamler vand i jorden. Terrænets fald leder vand ved overfladen, mens en faskine kan håndtere regnvand lokalt, hvis jordbund og myndighedskrav tillader det. I LAR-løsninger kan vand sive gennem belægning og underbygning, nedsive mod grundvandet eller opsamles i drænrør og ledes til kloak, som beskrevet i den tekniske gennemgang af permeable belægninger.
Kommunen kan stille krav ved ændret afledning, større terrænarbejder eller løsninger tæt på skel og bygninger. Afklar ansvar, tilslutning og eventuel tilladelse, før maskinerne kommer på grunden. En praktisk forklaring på hvad dræn er, og hvordan det bruges kan bruges som supplement til planlægningen.
Valg af belægning, græs og beplantning
Overfladerne skal både se rigtige ud og tåle den måde, arealet bliver brugt på. Betonfliser fungerer ofte godt på terrasser og gangarealer, mens chaussésten kan være et stærkt valg i områder med kørsel og parkering, hvis fuger og underbygning er udført korrekt.
Granit har høj slidstyrke og et markant udtryk, men materialet kræver præcis lægning. Perlesten og skærver kan være en fleksibel løsning ved stier, bede og langs bygninger, men de kræver løbende opretning og er ikke altid behagelige for cykler, barnevogne eller intensiv trafik.
| Type | Belastning | Vedligehold | Pris ca. kr/m² |
|---|---|---|---|
| Betonfliser | Gang, terrasse og almindelig privat brug | Rensning, fuger og eventuel omlægning | Afhænger af format, bund og udførelse |
| Chaussésten | Indkørsel, parkering og kørezone | Fuger, ukrudt og løbende opretning | Afhænger af sten, mønster og bund |
| Granit | Høj belastning og kanter | Begrænset, men fuger skal holdes i orden | Højere materiale- og læggekrav |
| Perlesten og skærver | Stier, bede og restarealer | Rivning og supplering | Ofte enkel, men afhænger af bund |
| Rullegræs | Brugsplæne efter kort etablering | Vanding, klipning og gødning | Afhænger af jordforberedelse og levering |
| Sået græs | Arealer med længere etableringstid | Klipning, vanding og eftersåning | Afhænger af vækstjord og forarbejde |
| Staudebede og hæk | Grønne zoner og afskærmning | Beskæring, lugning og vanding | Afhænger af plantetype og tæthed |
Rullegræs kan normalt bruges som plæne efter 2-3 uger, mens sået græs kræver en hel vækstsæson. Det gør rullegræs praktisk ved aflevering af et nybyggeri, men det ændrer ikke behovet for korrekt vækstjord og planering.
Kombinationer der fungerer
En børnefamilie kan vælge betonfliser omkring terrassen og rullegræs i resten af haven. På en erhvervsgrund kan en stærk chaussébelægning i køreområdet kombineres med staudebede som grøn buffer. I en parcelhushave giver blandede materialer ofte variation, hvis farver og kanter bindes sammen.
Før ordren lægges, bør kunden afklare:
- Belastningen: Skal arealet gås på, parkeres på eller køres på?
- Vandet: Hvor skal regnvandet hen ved kraftig nedbør?
- Driften: Hvem skal klippe, feje, beskære og rense?
- Etableringstiden: Skal arealet kunne bruges hurtigt, eller kan det gro til?
- Underlaget: Hvilken opbygning og komprimering er med i tilbuddet?
Guiden til forskellige typer belægningssten kan bruges som udgangspunkt, men materialevalget bør altid kobles til jord, fald og belastning.

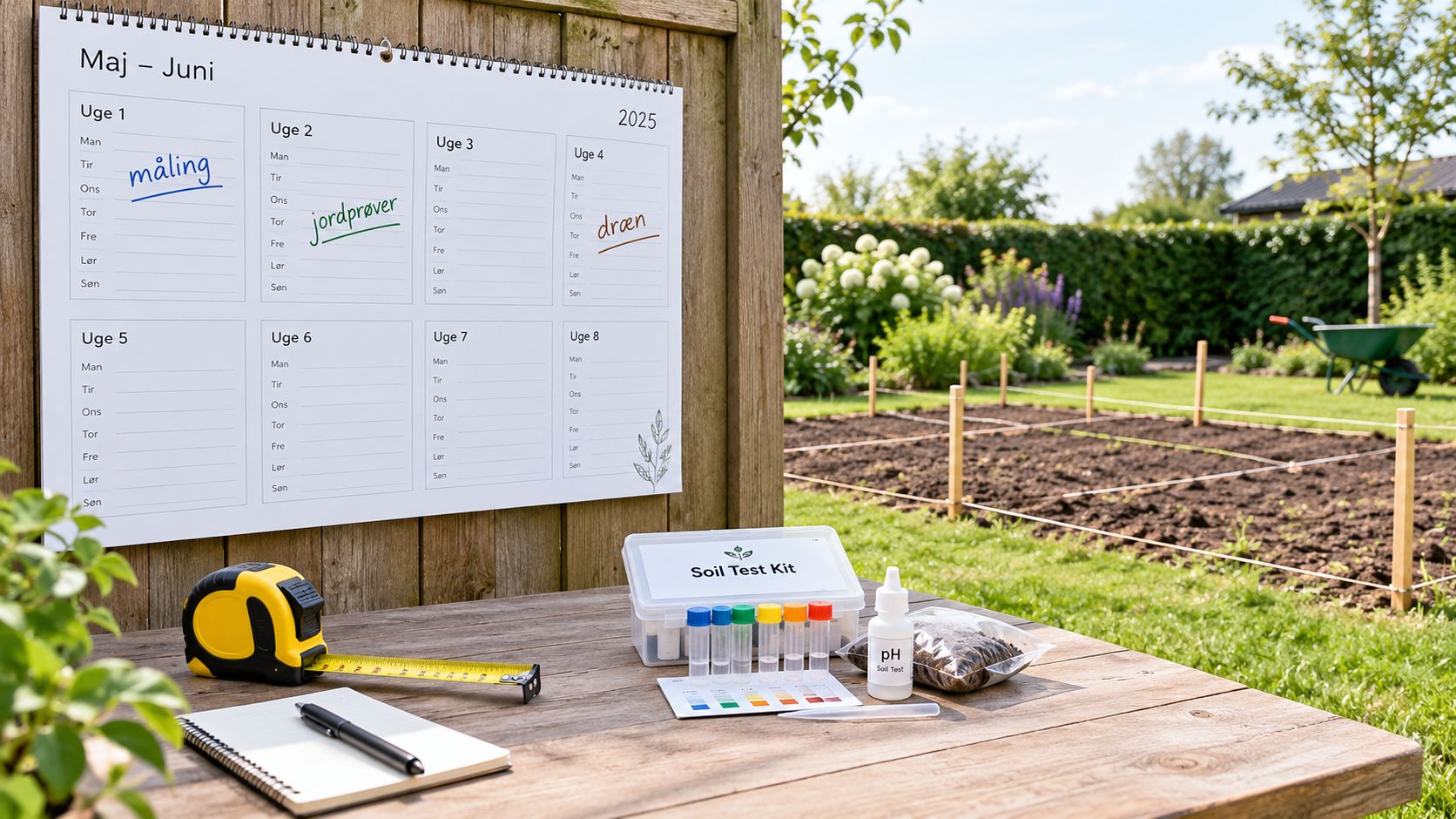

Tidsplan for et typisk haveprojekt
Et almindeligt haveanlæg på 200-400 m² kan planlægges i et overskueligt forløb, men vejret og jordbunden bestemmer, hvor hurtigt arbejdet reelt kan udføres. Tidsplanen bør derfor beskrive afhængigheder, ikke kun kalenderdatoer.
En praktisk rækkefølge
Uge 1 bruges på opmåling, jordprøver, ledningsafsætning og fastlæggelse af koter. Her skal terrasser, stier, kørearealer og græsflader placeres, så maskiner og materialer kan komme frem uden at ødelægge færdige dele.
Uge 2-3 omfatter grovplanering, jordflytning, eventuel dræning og opbygning af bærelag. Hvis jorden er våd, bør man ikke presse maskiner igennem for at holde en dato. Det kan øge komprimeringen og skabe problemer under både græs og belægning.
Uge 4 går typisk med kantsten, belægning og udlægning af rullegræs, når underlaget er klar. Belægningen bør etableres før de mest sårbare beplantninger, så transporten ikke foregår gennem færdige bede.
Uge 5-6 kan bruges på beplantning, finjustering af terræn, fuger, afslutninger og aflevering. Planter skal sættes, så de passer til jord, lys, vind og den drift, kunden faktisk kan håndtere.

Hvor projekterne typisk går i stå
Ventetid på jordprøvesvar kan forsinke valg af jordforbedring. En våd efterårssæson kan gøre grovplanering uforsvarlig, og levering af bestemte chaussésten kan påvirke belægningsarbejdet. Planter bestilles desuden ofte uden for den bedste plantesæson, hvilket kan flytte den grønne afslutning.
En forsinkelse i godkendelsen af dræn påvirker hele kæden. Bærelaget kan ikke afsluttes, belægningen kan ikke lægges, og græs eller planter risikerer at blive beskadiget, hvis de etableres for tidligt. Derfor bør tidsplanen indeholde en buffer på 10-15 %, som anbefalet i den beskrevne projektplan for haveanlæg ved nybyggeri. Baggrundsguiden om anlæg af have ved nybyggeri gennemgår tilsvarende betydningen af rækkefølge, jordforberedelse og hardscaping.
Økonomi, tilbud og servicefradrag i 2026
Et haveanlæg bliver sjældent dyrt på grund af én enkelt post. Jordbund, adgangsforhold og mængden af jord, der skal flyttes, påvirker først prisen. Derefter kommer materialer, underbygning og finish. To tilbud på samme grund kan derfor være svære at sammenligne, hvis det ene mangler dræn, bortkørsel, komprimering, kanter eller afslutninger.
Jeg anbefaler et tilbud med mængdefortegnelse og enhedspriser. Kunden bør kunne se, hvor mange kubikmeter jord der flyttes, hvilken underbygning der etableres, hvilken belægning der lægges, og hvilke arbejder der ikke er inkluderet. Se også priser for anlæg af have som udgangspunkt, men brug ikke en kvadratmeterpris alene til at vurdere et konkret projekt.
| Post | Lav pris kr/m² | Høj pris kr/m² | Note |
|---|---|---|---|
| Jordarbejde | Afhænger af jordmængde og adgang | Afhænger af jordmængde og adgang | Maskinadgang og bortkørsel påvirker prisen |
| Dræn | Afhænger af løsning og tilslutning | Afhænger af løsning og tilslutning | Kræver vurdering af jord og vand |
| Belægning | Afhænger af sten og underbygning | Afhænger af sten, mønster og belastning | Selve stenen er kun en del af konstruktionen |
| Rullegræs | Afhænger af vækstjord og areal | Afhænger af forarbejde og levering | Hurtig etablering kræver klar bund |
| Beplantning | Afhænger af plantetype og tæthed | Afhænger af størrelse og plantemængde | Drift og vanding bør tænkes ind |
Et meningsfuldt standardtal pr. kvadratmeter kræver en besigtigelse. En lille have med vanskelig adgang kan koste mere pr. kvadratmeter end et større, åbent erhvervsareal. En dyrere sten kan samtidig være den økonomisk bedre løsning over tid, hvis et billigere alternativ kræver omlægning eller ekstra vedligeholdelse.
Servicefradrag kræver en opdelt faktura
I 2026 er servicefradraget hævet til 18.300 kr. pr. person. Den praktiske gennemgang af servicefradrag ved havearbejde beskriver, at arbejdsløn til anlæg af ny græsplæne og belægningsarbejde kan være omfattet, mens egentligt nyanlæg af en hel have ikke er det. Planter, fliser og grus tæller ikke med som materialer.
Tilbuddet skal derfor skelne mellem arbejdsløn og materialer. Fakturaen skal være korrekt, betalingen skal kunne dokumenteres, og virksomhedens danske CVR-nummer skal fremgå. En samlet pris med en løs henvisning til fradrag giver ikke kunden den nødvendige dokumentation.
Før underskrift bør kunden spørge:
- Hvilke linjer er arbejdsløn, og hvilke er materialer?
- Hvordan er dræn, jordbortkørsel og underbygning prissat?
- Hvad sker der økonomisk, hvis jordbunden viser sig anderledes end forventet?
En tydelig opdeling fra begyndelsen mindsker uenigheder ved aflevering. AB Beton & Anlæg arbejder blandt andet med jord, belægning, rullegræs og terrænregulering som dele af samlede beton- og anlægsopgaver. Den konkrete fradragsvurdering skal altid følge de gældende regler.
Typiske fejl og sådan undgår du dem
På mange danske haveanlæg opstår fejlene allerede i planlægningen. Kunden vil hurtigt videre, men en forkert rækkefølge kan senere give sætninger, vandproblemer og ekstraarbejde.

Spring ikke jordprøven over. En SPS-jordprøve eller anden relevant analyse bør bruges til at vælge jordforbedring og dræn. Græs bør først anlægges, når regnvandets vej er fastlagt. Dræn skal projekteres efter opgaven og de relevante krav, herunder DS 436, når standarden gælder for løsningen.
Ukomprimeret bærelag under fliser giver bevægelser, ujævne fuger og risiko for omlægning. Komprimeringen bør kontrolleres med pladevibrator og sammenholdes med en dokumenteret Proctor-reference. En jævn overflade er ikke i sig selv dokumentation for en stabil opbygning.
De fejl der først viser sig efter aflevering
Græstørv på våd lerjord får dårlige vækstbetingelser. Rullegræs skal lægges på et ordentligt vækstlag, og løsningen skal have mindst 10 cm sandpude, når det er specificeret for projektet. Terræn ved bygninger skal have fald væk fra huset, normalt 2 %, når projektets forhold og konstruktioner kræver det.
Beplantning skal passe til mikroklimaet, ikke kun til tegningen. Plantelisten bør vurderes ud fra vind, salt, skygge, jordtype og den forventede drift. Ved en kystnær erhvervsgrund eller en parkeringsplads kan salt og vind få større betydning end blomstring.
Terrænregulering kan også skabe nabokonflikter. Byggelovens § 13 giver kommunalbestyrelsen mulighed for at påbyde ændring, hvis reguleringen efter kommunens skøn er til ulempe for omliggende grunde. Byggeloven bør derfor indgå i vurderingen ved større terrænændringer. Kommunale vejledninger angiver som hovedregel, at terrænregulering uden særlige lokalplanbestemmelser normalt kan ske med op til plus/minus 0,5 meter, og at regulering som udgangspunkt ikke må ske tættere end 0,5 meter fra skel. Den kommunale vejledning om terrænregulering.pdf) beskriver denne praksis.
Tag tre punkter med til det første møde:
- Bed om jord- og drænforudsætninger før materialevalg.
- Få underbygning og komprimering skrevet ind i tilbuddet.
- Aftal fald, skelafstande, materialer og aflevering på en tegning.
Skift mellem tørre og våde perioder stiller større krav til vandhåndteringen. DMI registrerede en gennemsnitstemperatur i Danmark på 9,7 °C i 2025, 1,0 °C over normalperioden 1991-2020. DMI's rapport om klimaåret understøtter behovet for at prioritere holdbare løsninger sammen med udseendet. Få en faglig vurdering af grunden, før du bestiller jord, fliser eller planter. AB Beton & Anlæg kan indgå som udførende part på samlede opgaver med jord, belægning, rullegræs og terrænregulering.
