Støbning af terrændæk guide til holdbart resultat

Del

Indholdsfortegnelse

Du står måske med et projekt, hvor gulvet skal være mere end bare noget, man går på. Det kan være et nyt lager, en tilbygning, en hal eller et boligprojekt, hvor tidsplanen er stram, og hvor der ikke er plads til fejl under betonen. I den situation er støbning af terrændæk ikke bare et spørgsmål om at få hældt en plade ud. Det er en konstruktion, som skal holde tæt mod fugt, fungere med resten af byggeriet og stå skarpt ved aflevering.

Det er også her, mange misforstår opgaven. De fleste kigger på betonlaget først. I praksis opstår de dyreste fejl ofte længere nede eller ude i detaljerne ved kanter, samlinger og gennemføringer. Et terrændæk skal derfor behandles som et tæthedssikret klimaskærmselement, ikke kun som en betonplade med armering.

Hvad et terrændæk er og hvornår det er den rigtige løsning

Et terrændæk er i dansk byggeri et gulv, der støbes direkte over en opbygning mod jord. Det bruges i alt fra parcelhuse og rækkehuse til lagerbyggeri, værksteder, teknikrum og mindre industribygninger. Løsningen giver mening, når man vil have en solid gulvkonstruktion med stabil bund, god isolering og en samlet opbygning, der kan håndtere fugt og belastning korrekt.

I praksis består et terrændæk ikke kun af beton. Det består af bundopbygning, kapillarbrydende lag, isolering, membran, armering og selve betonpladen. Hvis ét led halter, så hjælper det ikke meget, at resten ser pænt ud på afleveringsdagen.

Hvor terrændæk passer godt

For erhvervskunder er terrændæk ofte den rigtige løsning i bygninger med krav til slidstyrke, planhed og driftssikkerhed. Det gælder især:

  • Lager og logistik: Gulvet skal kunne fungere i daglig drift og tåle belastning over tid.
  • Mindre industri og værksteder: Der er ofte behov for en enkel, stærk og driftssikker gulvopbygning.
  • Boligforeninger og professionelt byggeri: Løsningen er velegnet, når der ønskes ensartet kvalitet og forudsigelig udførelse.
  • Private boligejere: Særligt ved nybyg, tilbygninger og udskiftning af ældre gulve mod jord.

Hvis jordforhold, installationer og fugtsikring er tænkt ordentligt ind fra start, er terrændæk en løsning, der er nem at bygge videre på.

Mange ser terrændæk som et støbearbejde. Erfaringsmæssigt er det et koordinationsarbejde, hvor støbningen bare er den synlige del.

Forskellen på en god og en problematisk løsning

I dansk byggeskik har terrændæk længe været reguleret ud fra fugt- og bæreevnekrav. Allerede i Bygningsreglementet fra 1972 skulle terrændæk anlægges på fast og tør jordbund, muld og løs jord skulle afgraves, der skulle udlægges et mindst 15 cm komprimeret kapillarbrydende lag af uorganisk materiale, og hvis jordbunden ikke var tilstrækkeligt selvdrænende, og gulvoverfladen lå mindre end 30 cm over terræn, skulle der etableres omfangsdræn, som beskrevet i Bygningsreglementet fra 1972.

Det fortæller noget vigtigt. Holdbarheden starter ikke i betonbilen. Den starter i jorden, i drænet og i den måde hele opbygningen bliver lukket sammen på.

Hvad der afgør resultatet

Når støbning af terrændæk lykkes, mærker man det sjældent i hverdagen. Gulvet fungerer bare. Når det mislykkes, kommer problemerne ofte som fugt, kulde, revner, forsinket gulvlægning eller utætheder ved gennemføringer.

Det er derfor, vi altid ser hele forløbet samlet. Fra afgravning til aflevering. Det er også den vinkel, der gør forskellen mellem et terrændæk, der kun ser rigtigt ud, og et terrændæk, der faktisk er bygget rigtigt.

Planlægning og projektering før du støber terrændæk

Før gravemaskinen går i jorden, skal der være styr på mere end mål og kote. Det er i planlægningen, man afgør, om projektet får et roligt forløb, eller om der kommer dyre stop undervejs. Ved støbning af terrændæk er de vigtigste beslutninger ofte taget, før der er bestilt beton.

En detaljeret plantegning af et hus placeret på et træbord sammen med arkitektoniske værktøjer og en husmodel.

Start med jord, niveauer og belastning

Det første spørgsmål er enkelt. Hvad bygger du på, og hvad skal dækket kunne bære?

Bundforhold afgør, hvor meget der skal afrømmes, hvordan der skal komprimeres, og om der er behov for ekstra tiltag. Hvis du vil have et ordentligt grundlag for beslutningen, er en geoteknisk undersøgelse af jordbundsforhold ofte en fornuftig del af projekteringen.

Derudover skal terrænhøjderne være afklaret tidligt. Historisk dansk praksis viser, at terrændæk skal tænkes sammen med drænforhold og terræn. Hvis jordbunden ikke dræner nok, og gulvet ligger lavt i forhold til terræn, opstår presset udefra hurtigt.

Det der skal være afklaret før opstart

Her er de punkter, der typisk skal være på plads, før jordarbejdet går i gang:

  • Bygningens brug: Et teknikrum, et lagerrum og en bolig stiller ikke de samme krav til belastning og overflade.
  • Installationer i gulvet: Rørgennemføringer, afløb og føringsveje skal være fastlagt før opbygningen lukkes.
  • Krav til isolering: Nye terrændæk projekteres i dag langt mere energieffektivt end tidligere.
  • Tidsplan mellem fag: Betonhold, jordhold og øvrige entrepriser skal passe sammen.
  • Adgang og logistik: Betonbil, pumpe, materialer og pladsforhold skal hænge sammen på dagen.

Hvis ét af de punkter er uklart, bliver terrændækket hurtigt brugt som buffer for andres manglende afklaring. Det er sjældent en god idé.

Isolering og energikrav skal tænkes ind tidligt

Moderne dansk praksis ligger markant højere på isolering end før. En dansk energivejledning angiver cirka 300 mm isolering for at nå en U-værdi på 0,10 W/m²K, eksempelvis med isolering med lambdaværdi 0,038 W/mK, som beskrevet i SparEnergi om nyt terrændæk.

Det har betydning for udgravningsdybde, materialebestilling og overgange mod fundament, døre og sokkel. Det nytter ikke at opdage for sent, at der mangler byggehøjde.

Praktisk regel: Når isolering, rørføring og gulvkoter ikke er koordineret på papir, bliver de koordineret med vinkelsliber og nødløsninger på pladsen.

Radon er et projekteringsspørgsmål, ikke kun et produktvalg

Mange spørger, om en standard membran er nok. Det korte svar er, at det afhænger af projektet. Ved mange gennemføringer, komplekse installationer eller højere radonrisiko giver det ofte mere mening at tænke suglag eller passiv/aktiv radonsikring ind fra starten.

Dansk vejledningsstof peger på, at radon kan holdes nede uden store meromkostninger i nybyggeri, når membran, suglag og tætning bliver planlagt samlet, og at effekt først dokumenteres med en 60-døgns måling i fyringssæsonen, som beskrevet hos Byg-Erfa om radon forebyggelse og afhjælpning.

Den billigste løsning på tegningen er ikke altid den billigste løsning i drift.

Underlag og opbygning med kapillarbrydende lag isolering og membran

Mandag morgen ser bunden ofte pæn ud. Tirsdag efter støbning er fejlene lukket inde. Derfor afgøres mange terrændæk længe før betonbilen ruller ind.

Et tværsnit af en jordudgravning med isolering og grus til et moderne og velisoleret fundamentbyggeri

Et terrændæk skal ikke kun bære last. Det skal også holde jordfugt, luftlækager og radon ude. Derfor skal lagene under pladen fungere som én samlet klimaskærm, hvor overgange, samlinger og gennemføringer er lige så afgørende som selve betonens styrke.

Fast bund først

Muld, rødder, blød jord og opblødte pletter skal væk, til der er bæredygtig bund. Hvis der bliver bygget videre på noget, der kan sætte sig, kommer problemet op gennem hele konstruktionen senere som revner, skæve gulve eller tryk på installationer.

Komprimering kræver også lidt ærlighed på pladsen. En bund kan se jævn ud og stadig være for løs. Det er tit i hjørner, langs sokkel og omkring ledningsgrave, at sætninger starter, fordi maskinen ikke rigtig er kommet til.

Kapillarbrydende lag skal bryde fugtens vej op

Det kapillarbrydende lag er ikke bare fyld. Det er det lag, der skal stoppe jordfugt i at vandre op mod isolering og plade. Dansk fagvejledning om fugt og terrændæk beskriver et kapillarbrydende lag under terrændæk på mindst 150 mm udført med stenmateriale med mindste kornstørrelse 4 mm, og fraråder sand eller usorteret grus på grund af kapillarsug, som beskrevet i dansk fagvejledning om fugt og terrændæk.

Fejlen opstår ofte, når laget bliver blandet med for fint materiale, eller når nogen "retter af" med det, de lige har ved hånden. Så får man en bund, der ser fin ud, men som arbejder imod resten af opbygningen.

Typisk opbygning af terrændæk i dansk praksis

Lag Tykkelse og materiale Funktion og opmærksomhedspunkt
Fast bund Afrømmet til bæredygtig jordbund Skal være stabil, tør og fri for muld og løs jord
Kapillarbrydende lag Minimum 150 mm stenmateriale med mindste kornstørrelse 4 mm Bryder kapillarsug. For fint materiale øger fugtrisiko
Isolering Projekteres efter energikrav og byggehøjde Skal ligge plant og tæt, især ved kanter og installationer
Membran Diffusionstæt eller radontæt membran efter projekt Skal være ubrudt og tæt ved samlinger, kanter og gennemføringer
Betonplade Betonplade efter projekt og belastning Skal udføres oven på en stabil og tæt opbygning

Isolering og membran skal passe til virkeligheden på pladsen

Isoleringens opgave er enkel på tegningen og krævende i udførelsen. Pladerne skal ligge plant, tæt og uden vuggen. Hvis der er niveauforskelle, åbne fuger eller afskæringer med for meget slør, bliver membranen dårligere understøttet, og så kommer skaderne tit ved gangtrafik, armeringsarbejde eller under selve støbningen.

Membranen er samtidig den del af terrændækket, der alt for ofte bliver behandlet som et stykke plast, man lige ruller ud. Det er en fejl. I praksis er det her, terrændækket bliver tæthedssikret mod jordluft, fugt og radon. Samlingerne skal være rene, overlap skal holdes, og gennemføringer omkring rør og afløb skal tætnes med løsninger, der passer til systemet og ikke med tilfældig tape fra bilen.

Ved sokkel, fundamentfremspring og installationsgennemføringer opstår de fleste svage punkter. En lille flænge ved et afløb eller en utæt samling mod kanten ses sjældent efter støbning, men den kan give langvarige problemer med lugt, fugt eller radonindtrængning. Det er også her, en samlet opbygning af terrændæk giver mere værdi end at kigge på hvert lag for sig.

Det du bør kontrollere før beton bestilles

Inden støbedagen tager jeg altid en sidste runde på bunden. Den runde finder fejl, som tegninger og telefonmøder ikke fanger.

  • Underlaget er komprimeret overalt: Særligt ved rørgrave, kanter og hjørner.
  • Kapillarlaget er rent og korrekt opbygget: Uden lommer af fint materiale.
  • Isoleringen ligger plant og fast: Ingen vippende plader, ingen store fuger.
  • Membranen er hel og tæt: Kontrollér samlinger, opkanter og alle gennemføringer.
  • Radondetaljer er udført som projekteret: Suglag, rør eller tætninger må ikke være halvfærdige.
  • Overgange ved sokkel og rand er lukket ordentligt: Her ser vi flest skjulte utætheder.

Det tager mindre tid at rette bunden nu end at forklare en fugtskade senere.

Armering forskalling og selve støbningen af betonpladen

Klokken er lidt i syv, betonbilen er på vej, og der står allerede folk klar med river og retskinner. Det er på den slags morgener, fejlene viser sig. Ikke i teorien, men ude på bunden, hvor et skævt afløb, et trådt armeringsnet eller en utæt kant mod soklen hurtigt bliver støbt inde og først opdages, når gulvet giver problemer.

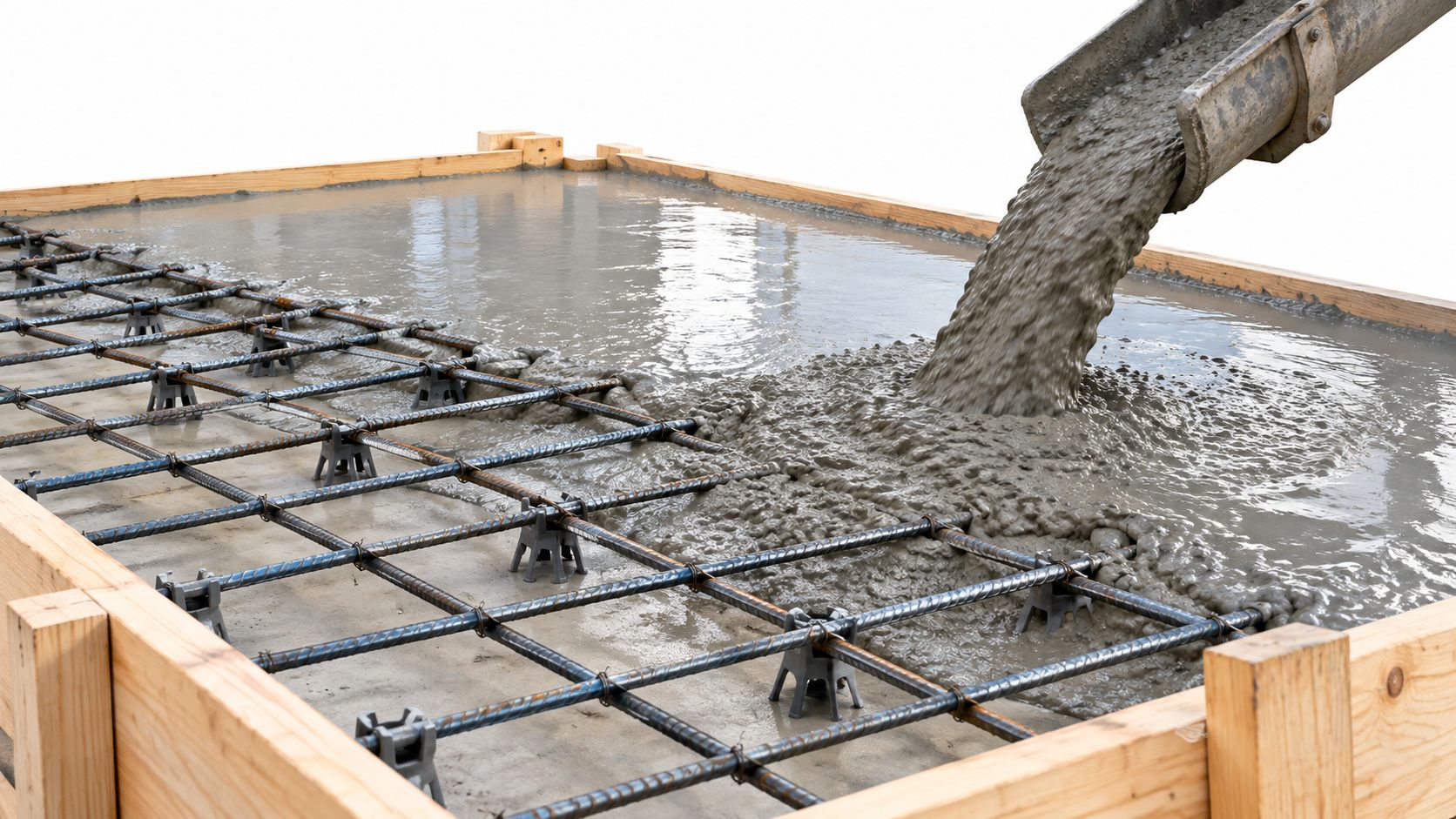

Beton bliver støbt i en træforskalling med armeringsjern, der er hævet på plastikholdere til et terrændæk.

Betonvalg og pladetykkelse

Pladens tykkelse og betonklasse skal passe til belastningen, underlaget og den gulvopbygning, der kommer ovenpå. I almindeligt boligbyggeri ligger man ofte i det niveau, der tidligere er nævnt, men det er ikke nok at bestille "standard beton" og tro, at resten løser sig selv.

Betonstyrken er kun en del af regnestykket. Et terrændæk skal også fungere som tæt klimaskærm mod jorden. Derfor skal der være styr på samspillet mellem plade, kantdetaljer og gennemføringer, så støbningen ikke ødelægger de tætte løsninger, der allerede er lavet under pladen.

Armering skal holdes i position under hele støbningen

Armering virker først, når den ligger rigtigt og bliver liggende der. Net, der havner nede på isoleringen, giver ikke den fordeling af spændinger, man regner med. Jeg ser det typisk ske ved rørføringer, ved ganglinjer gennem pladen og dér, hvor flere faggrupper har været inde over samme område.

Afstandsholdere skal passe til opbygningen og stå tæt nok til, at nettet ikke synker under folk og udstyr. Samlinger i nettene skal følge projektet, og der skal være tænkt adgangsveje ind, før støbningen starter. Ellers ender holdet med at gå armeringen skæv, mens betonen kommer ind.

Ved afløb, radonrør og andre gennemføringer skal armeringen tilpasses uden at presse eller skære i de tætte detaljer. Det punkt bliver let overset, fordi alle har fokus på overfladen. Men utætheder opstår ofte nede i samlingen mellem beton og gennemføring, ikke midt ude på den pæne, glittede flade.

Forskalling skal holde mål og holde tryk

En forskalling til terrændæk skal stå fast, være i lod og holde kote hele vejen. Det gælder især ved døre, porte, teknikrum og andre steder, hvor et par millimeter hurtigt bliver til besvær for næste fag.

Kanterne er samtidig et af de steder, hvor tæthed kan ryge, hvis arbejdet bliver for hårdt eller upræcist. Beton må ikke bare skubbes ind mod membranopkanter, rørkraver eller bløde kantisoleringer uden kontrol. Der skal fyldes ordentligt ud, men uden at de detaljer, som skal stoppe jordluft og fugt, bliver revet løs eller mast flade.

På større eller mere koordinerede opgaver vælger nogle bygherrer at lade en entreprenør med jord, bundopbygning og beton samlet stå for udførelsen. AB Beton & Anlæg arbejder netop med den type samlede beton- og anlægsopgaver, hvor forløbet følges fra opstart til aflevering.

Det der skal være afklaret før første læs

Støbedagen går bedst, når holdet ikke skal opfinde løsninger undervejs.

  • Adgang og pumpeføring: Biler, pumpe og slanger skal kunne arbejde uden at køre kanter i stykker eller presse hen over sårbare detaljer.
  • Fast rollefordeling: En tager imod, en fordeler, en styrer højde og fald, og en holder øje med kanter, gennemføringer og armering.
  • Koter og fald: Afløb, dørhuller og overgange skal være markeret tydeligt, så der ikke rettes efter øjemål.
  • Vejr og tempo: Vind, varme og regn ændrer både bearbejdning og overfladebehandling.
  • Reserveplan: Hvis bilen bliver forsinket eller en pumpe stopper, skal holdet vide, hvad der gøres.

De beslutninger skal være taget på forhånd.

Udlægning, vibrering og afretning

Betonen skal lægges ud i et tempo, hvor holdet kan følge med, og i felter som kan afrettes uden at blive trukket unødigt langt rundt. Hård flytning med skovl og rive koster på både planhed og lagene under pladen. Især ved gennemføringer og kanter giver det problemer.

Vibrering kræver også håndelag. For lidt vibrering giver hulrum og svage zoner omkring armering og rør. For hård vibrering kan flytte armering, presse på forskallingen og belaste membran- og radondetaljer mere end nødvendigt. Målet er en tæt plade med fuld omslutning omkring detaljerne, uden at opbygningen under bliver forstyrret.

Afretningen skal passe til det gulv, der kommer bagefter. En plade til værksted, bolig eller teknikrum stiller ikke samme krav. Derfor skal tolerancerne være kendt, før man går i gang med sidste træk og glitning. Det sparer både efterarbejde og diskussioner ved afleveringen.

Efterbehandling udtørring og kvalitetssikring af terrændækket

Mange tror, at arbejdet er færdigt, når overfladen er glittet. Det er forkert. Et terrændæk kan være støbt pænt og stadig give problemer senere, hvis efterbehandling, udtørring og tæthed ikke bliver fulgt ordentligt op. Det er ofte i dagene og ugerne efter støbning, at forskellen mellem et hurtigt og et korrekt resultat viser sig.

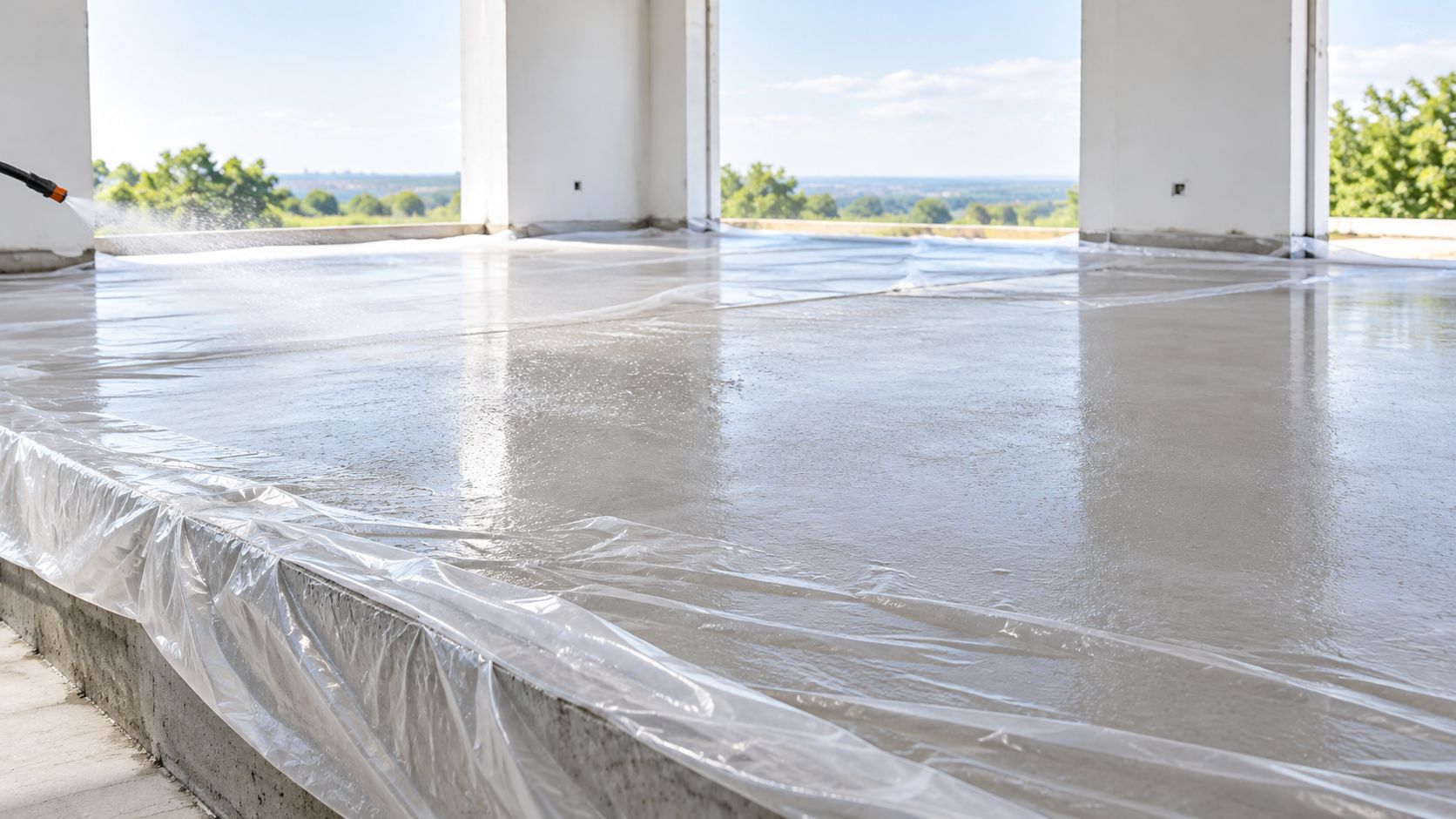

Arbejder der fugter et nyudstøbt betongulv med en vandforstøver for at sikre en korrekt hærdningsproces på byggepladsen.

Beskyt pladen mod for hurtig udtørring

Danske radon- og fugtvejledninger fremhæver, at betonpladen bør være mindst 100 mm tyk, armeret og beskyttet mod udtørring i cirka fire døgn for at minimere revner og utætheder, især omkring gennemføringer, gulvafløb og fuger, som beskrevet i Radonguiden om betonplade i terrændæk.

Det er et vigtigt punkt. Hvis overfladen tørrer for hurtigt, øges risikoen for revner, og de revner er ikke kun kosmetiske. De kan få betydning for lufttæthed og senere gulvopbygning.

En praktisk gennemgang af tidsforløb og forhold omkring betonens hærdningstid kan være nyttig, når næste entreprise skal planlægges.

Fugt måles. Den gættes ikke.

For støbte undergulve og terrændæk skal fugt måles i midten af betontværsnittet før gulvopbygning. Ved ensidig udtørring anvendes borehulsmetoden i 40 % af tværsnittet, og ved tosidig udtørring måles i 20 % af tværsnittet. BR18-relaterede danske kilder angiver et maksimum på 85 % RF for terrændæk, når membran og gulv skal udlægges, som beskrevet hos Dansk Industri Gulvbranchen om fugtmålinger i støbte undergulve.

Det her bliver ofte overset i pressede tidsplaner. Gulvet kan godt føles tørt i overfladen og stadig være for fugtigt længere nede.

Tålmodighed slår omstøbning

Samme danske fagkilde angiver, at et traditionelt P20-MPa terrændæk kan kræve omkring 30 dage for at gå fra 93 til 87 % RF ved forceret udtørring, hvilket siger noget om, hvor langsom fugtvandring i beton kan være, selv når man arbejder aktivt med udtørringen.

Det er derfor, for tidlig gulvlægning er en af de dyreste klassikere på byggepladsen. Særligt træ og tætte belægninger reagerer dårligt på restfugt.

Hvis nogen siger, at fugten nok er væk, men der ikke er målt, så ved man faktisk ikke noget endnu.

Kvalitetssikring er også lufttæthed og radon

Et terrændæk skal ikke kun være plant og stærkt. Det skal også være lufttæt de rigtige steder. Ved rørgennemføringer, afløb og dilatationsfuger skal samlinger være tætte, ellers mister radonsikringen sin effekt.

Dokumentation bør derfor omfatte mere end betonleverancen. Der bør også være kontrol af gennemføringer, membranovergange og de detaljer, som senere bliver skjult under gulv og inventar. Det er den del af kvalitetssikringen, der sjældent fylder meget på billederne, men som betyder meget i drift.

Typiske fejl ved støbning af terrændæk og hvordan du undgår dem

De fleste problemer ved støbning af terrændæk skyldes ikke én stor katastrofe. De kommer af små fejl, der bliver accepteret undervejs. Et lidt for fint materiale i bunden. En membran, der ikke bliver lukket ordentligt ved et rør. Et gulv, der bliver bygget videre på, før fugten er dokumenteret lav nok.

De fejl vi ser igen og igen

Nogle fejl går igen på tværs af både små og store projekter:

  • For fint kapillarbrydende materiale: Det ligner en nem løsning, men det øger risikoen for opfugtning nedefra.
  • Brud ved gennemføringer: Små utætheder omkring rør og afløb bliver let overset før støbning.
  • Armering i forkert niveau: Nettet er til stede, men gør ikke den ønskede gavn.
  • Mangelfuld vibrering: Luftlommer og svage zoner opstår især ved kanter og detaljer.
  • For tidlig gulvlægning: Restfugt bliver låst inde i konstruktionen.
  • For enkel radonløsning i et komplekst projekt: Mange installationer kræver ofte mere omhyggelig tæthedssikring.

Det fælles træk er, at de fleste af fejlene kunne være undgået med bedre kontrol før næste trin.

Sådan arbejder man mere sikkert

Det behøver ikke gøres kompliceret. Men det skal gøres konsekvent.

  1. Gennemgå bunden, før den dækkes til.
  2. Kontroller alle gennemføringer, før armering og beton tager over.
  3. Sørg for, at støbedagen er forberedt logistisk og bemandingsmæssigt.
  4. Beskyt pladen efter støbning.
  5. Mål fugt, før nogen bestiller gulvmanden ind.

Vedligeholdelsen bagefter handler mest om opmærksomhed. Revner, fugtspor, lugt eller problemer ved gulvbelægning er tegn, der bør tages alvorligt tidligt. Et terrændæk skal ikke passes som et teknisk anlæg, men det skal heller ikke glemmes, bare fordi det ligger skjult.

Hvornår professionel hjælp betaler sig

Jo flere gennemføringer, jo større arealer og jo strammere tidsplan, desto mere betaler det sig at have styr på koordineringen. Det gælder især i erhvervsbyggeri, boligprojekter og bygninger med drift fra dag ét. Her er terrændækket ikke bare en del af råhuset. Det er fundament for funktion, indeklima og senere drift.

For bygherrer og entreprenører på Lolland, Falster og Sjælland giver det ofte mest mening at få en konkret vurdering af bund, opbygning og udførelse tidligt i forløbet. Har du et projekt på tegnebrættet eller en opgave, der skal prissættes, kan det være fornuftigt at tage dialogen med AB Beton & Anlæg i Kettinge om terrændæk, jordarbejde og samlet udførelse, før arbejdet går i gang.


Et holdbart terrændæk bliver ikke skabt af betonstyrken alene. Det bliver skabt af korrekt bund, tæt opbygning, præcise detaljer og tålmodighed, når dækket skal tørre ud. Hvis du vil undgå de fejl, der først viser sig efter aflevering, skal der være styr på hele kæden. Fra afgravning til sidste kontrol.
