Du står måske med en have, hvor terrænet falder ned mod huset, en terrasse hvor regnvandet samler sig, eller en indkørsel der bliver blød og ufremkommelig efter hver våd periode. Terrænregulering på egen grund kan løse problemet, men kun hvis højder, fald, jord, dræning og myndighedskrav bliver tænkt sammen fra begyndelsen.
Det er sjældent nok at flytte lidt jord og håbe på, at vandet finder den rigtige vej. En god løsning skal fungere bagefter, også når arealet skal bære en belægning, et fundament, et industrigulv, en græsplæne eller almindelig trafik.
Hvad er terrænregulering og hvornår er det aktuelt
Terrænregulering betyder, at man ændrer terrænets overflade ved afgravning, påfyldning eller planering. Det kan være en mindre justering af en have eller en større jordentreprise, hvor et areal skal bringes i niveau før fundamenter, adgangsveje, beton eller belægning.
Almindeligt havearbejde handler typisk om overfladen. Terrænregulering handler om terrænets koter, fald og funktion. Når jorden ændres tæt på et hus, en sokkel, et skel eller en vej, påvirker arbejdet også regnvandets vej, bæreevnen og forholdet til naboarealer.

Typiske grunde til at regulere terrænet
En terrænregulering bliver ofte aktuel, når:
- Vand samler sig ved huset: Terrænet skal formes, så overfladevand ikke søger mod fundament eller kældervæg.
- Der skal etableres dræn: Udgravning og nye fald kan være nødvendige for at føre vand til brønde eller anden lovlig afledning.
- Der skal anlægges fliser eller beton: Belægningen kræver et stabilt og korrekt opbygget underlag.
- Der skal graves ud til garage eller bygning: Udgravningen ændrer eksisterende højder og kan skabe overskudsjord.
- En skrånende grund skal gøres anvendelig: En fladere græsplæne, terrasse eller gårdsplads kræver ofte en kombination af afgravning og påfyldning.
Opgaven kan ikke vurderes ud fra jordmængden alene. Adgangsforhold, jordtype, undergrund og plads til maskiner bestemmer, om arbejdet kan udføres med en kompakt minigraver, eller om der er brug for større materiel og bortkørsel.
En skovl kan være tilstrækkelig til den sidste finpudsning. Den løser sjældent en større niveauforskel eller en dårlig afvanding. Omvendt er en stor gravemaskine ikke automatisk den rigtige løsning på en tæt parcelhusgrund, hvor adgang, eksisterende belægninger og kabler begrænser arbejdsområdet.
Regler og tilladelser du skal kende
Terrænregulering på privat grund er ikke en fri ret til at forme arealet efter behov. Kommunale regler, lokalplaner, servitutter og byggelovens §13 kan alle få betydning. Flere kommuner bruger som udgangspunkt en grænse på plus eller minus 0,5 meter, målt fra det oprindelige terræn, men lokalplanen kan fastsætte andre eller skærpede krav. Det fremgår blandt andet af kommunale oplysninger samlet hos Faaborg-Midtfyn Kommune om jord og terrænregulering.
Afstanden til skel skal afklares, før maskinen kommer. Faaborg-Midtfyn Kommune angiver, at regulering ikke må ligge tættere end 0,5 meter fra skel, og at der inden for denne zone skal etableres et skråningsanlæg. Andre kommuner beskriver strengere praktiske retningslinjer for større ændringer. Derfor må man ikke bruge en generel tommelfingerregel som erstatning for en konkret kommunal vurdering.
Byggelovens §13 er vigtig, fordi kommunalbestyrelsen i bebyggede områder kan kræve en allerede udført terrænregulering ændret, hvis den er til ulempe for naboejendomme. Det gælder også, selv om arbejdet i udgangspunktet så lovligt ud. Nabohensyn handler især om vand, skred, indblik, støttemure og ændrede højdeforhold.
Byzone, landzone og lokalplan
I byzone vil lokalplanen ofte være det første dokument, der skal læses. Den kan regulere terrænhøjder, beplantning, støttemure, befæstede arealer og afledning af regnvand. Tinglyste deklarationer og servitutter kan også begrænse, hvad der må ændres på grunden.
I landzone skal man være ekstra forsigtig. Hvis projektet ændrer arealanvendelsen eller ikke alene forbedrer dyrkningen, kan terrænreguleringen kræve landzonetilladelse. Før en større opgave bør du derfor gennemgå reglerne om terrænregulering i landzone og kontakte kommunen med en situationsplan, oplysninger om jordmængde og de planlagte koter.
| Situation | Krav | Myndighed |
|---|---|---|
| Mindre regulering inden for lokalplanens rammer | Kan i nogle tilfælde udføres uden særskilt tilladelse | Kommune og gældende lokalplan |
| Regulering over plus eller minus 0,5 meter | Som udgangspunkt kommunal tilladelse | Kommunen |
| Tidligere terrænregulering på grunden | Tilladelse kan være nødvendig, også ved en mindre ny ændring | Kommunen |
| Arbejde tæt på skel | Afstand, skråningsanlæg og nabohensyn skal dokumenteres | Kommunen |
| Terrænændring i landzone | Kan kræve landzonetilladelse, især ved ændret arealanvendelse | Kommunen efter planlovens §35 |
| Projekt med jordflytning eller miljøforhold | Kan kræve anmeldelse eller yderligere tilladelser | Kommune og relevante miljømyndigheder |
Roskilde Kommune oplyser, at reguleringer som udgangspunkt måles fra det oprindelige terræn, og at byggelovens §13 gælder, hvis der ikke findes særlige bestemmelser i lokalplan, byplanvedtægt eller servitut. Det er en god arbejdsgang at få kommunens vurdering på skrift, før du bestiller maskiner.
Sådan planlægger du arbejdet trin for trin
En holdbar terrænregulering begynder med opmåling, ikke med gravemaskinen. Først skal du vide, hvor terrænet ligger i dag, og hvilke højder det færdige areal skal have. Uden det grundlag bliver jordbalancen usikker, og entreprenøren risikerer at flytte jord flere gange.

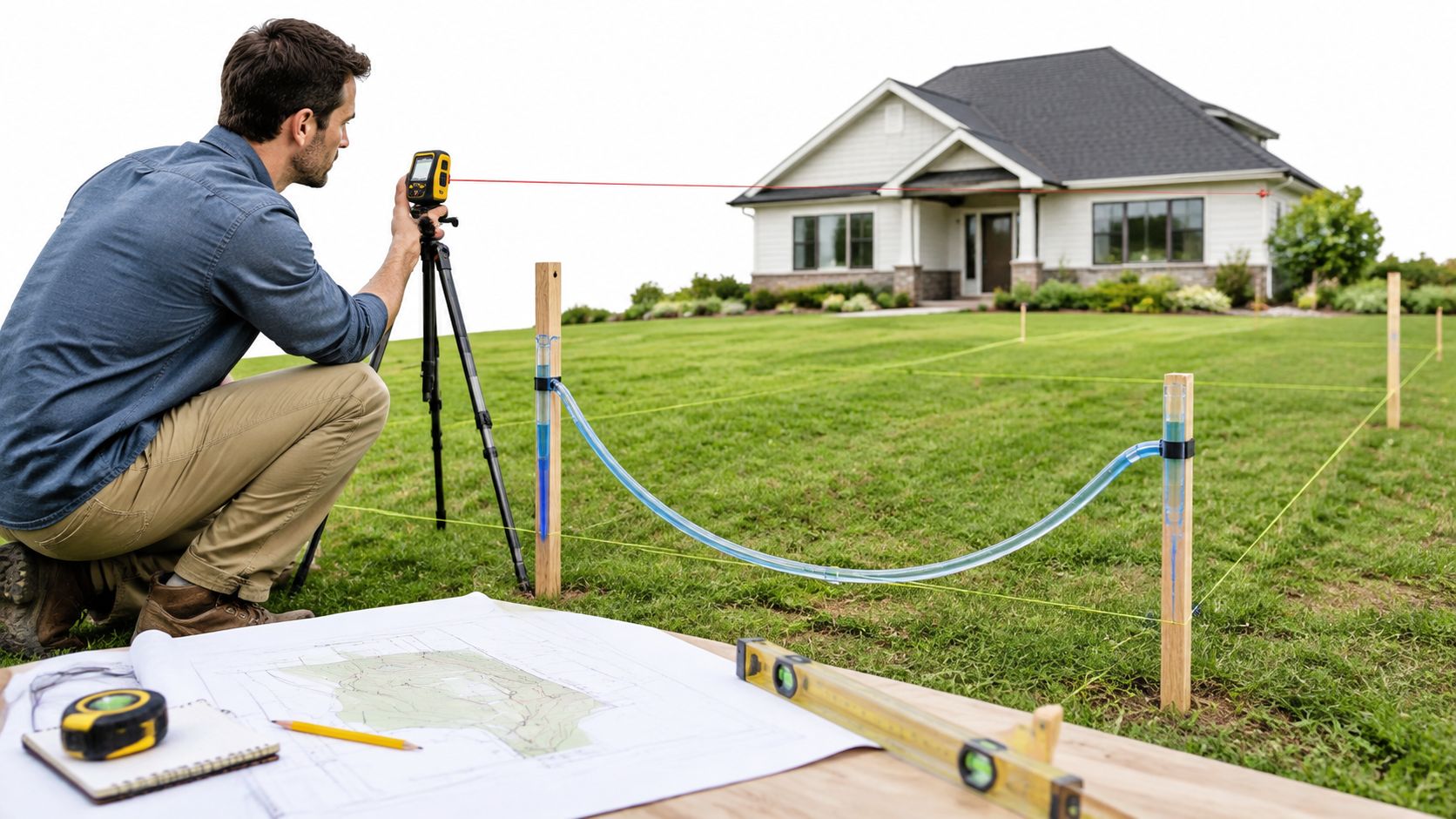

Start med eksisterende koter
Ved en mindre opgave kan man bruge laserafstandsmåler, vandslange og et fast referencepunkt. På større byggegrunde, erhvervsarealer og projekter tæt på bygninger bør en landmåler fastlægge koterne. Et kotekort viser højdeforskellene og gør det muligt at se, hvor vandet naturligt søger hen.
Markér blandt andet:
- sokkel og terræn ved bygninger
- eksisterende belægninger
- skel og naboarealer
- brønde, dræn og lavpunkter
- planlagte gulv- og belægningshøjder
- adgang for maskiner og lastbiler
Ved usikker jordbund kan en geoteknisk undersøgelse af byggegrunden afklare, om undergrunden kan bære den ønskede opbygning, eller om der skal udskiftes jord.
Vælg mellem afgravning og påfyldning
Afgravning giver ofte den mest stabile løsning, fordi man fjerner højder i stedet for at bygge oven på ukendt eller blød jord. Det kan dog skabe overskudsjord, som skal klassificeres, transporteres eller modtages et godkendt sted.
Påfyldning kan være effektiv, når lavninger skal hæves, eller når jord kan genbruges på samme grund. Fyldet skal lægges i egnede lag og komprimeres korrekt. Leret undergrund bør ikke blandes sammen med drængrus, fordi fine partikler kan lukke drænlaget.
Planlæg dræning og udførelse
Drænrør skal placeres ud fra terrænets lavpunkter og den faktiske afledningsmulighed. Faldledninger bør have mindst 2 promille fald, som angivet i projektets tekniske forudsætninger. Brønde skal placeres, så de kan tilses og renses, ikke gemmes under en færdig terrasse eller en fast belægning.
Før gravning skal forsyningsledninger undersøges gennem LER. Koordinér også med VVS- og elforsyninger, hvis arbejdet foregår omkring bygninger eller nye installationer. Et tilbud bør beskrive jordmængde, koter, dræn, materialer, bortkørsel, maskiner og tidsplan, så ansvaret ikke bliver uklart undervejs.

Materialer og maskiner til opgaven
Maskinvalget skal passe til jordmængde, adgangsforhold og underlagets bæreevne. En kompakt maskine kan komme ind gennem en smal passage, men den arbejder langsommere ved større jordflytninger. På en åben byggeplads kan en større gravemaskine med fører derfor være mere rationel, fordi færre omlæsninger og kortere arbejdstid kan opveje den højere kapacitet.
| Projektstørrelse | Anbefalet maskine | Materialer og lagopbygning |
|---|---|---|
| Mindre havearbejde og let regulering | Håndredskaber eller kompakt minigraver | Muldjord til overfladen, eventuelt geotekstil |
| Opgaver under 10 m³ | Minigraver på 1,5 til 3 ton, vibratorplade og håndredskaber | Geotekstil, bundsikringsgrus, stabilt grus og afsluttende muldjord |
| Større jordflytning eller påfyldning over 30 m³ | Gravemaskine på 6 til 9 ton med fører, eventuelt lastbil | Lagvis opbygning med egnet fyld, bærelag og overflade |
| Beton, køreareal eller indkørsel | Maskine efter adgang og bæreevne, plus komprimeringsudstyr | Bundsikring, stabilt grus og den projekterede beton- eller belægningsopbygning |
Lagene skal have hver sin funktion
Geotekstil begrænser opblanding mellem undergrund og tilført materiale. Det er et separationslag, ikke et dræn. Bundsikringsgrus hjælper med at skabe en drænende og frostsikker base, mens stabilt grus fungerer som bærelag under belægning eller beton.
Muldjord placeres øverst, når arealet skal beplantes eller tilsås. Den hører ikke hjemme under en indkørsel eller et fundament, fordi organisk materiale og skiftende fugtindhold kan give sætninger.
Betonaffald eller knust beton kan i relevante projekter bruges som bærelag, hvis materialet er sorteret og egnet til formålet. Det må ikke blandes tilfældigt med jord, træ, plastik eller andet byggeaffald. Materialevalget har derfor også betydning for, hvordan overskud og affald senere skal håndteres.
Praktisk regel: Hvis underlaget skal bære beton, belægning eller køretøjer, skal lagopbygning og komprimering beskrives særskilt i tilbuddet. “Planeret jord” er ikke det samme som et bæredygtigt underlag.
Maskinpriser varierer efter område, fører, transport og udstyr. Som grov orientering ligger timeprisen hos mange entreprenører for en minigraver med fører omkring 450 til 650 kr., mens en større maskine typisk ligger omkring 700 til 1.100 kr. Tallene er kun vejledende. Jordkørsel, komprimering og materialeleverancer kan fylde betydeligt i den samlede pris, og landzonekrav eller affaldsregler kan påvirke både planlægning og transport.
Jordflytning miljø og affaldsregler
Jordarbejde på egen grund kan hurtigt få et miljøretligt lag, som private og mindre bygherrer overser. Det afgørende er ikke kun, hvor jorden kommer fra, men også hvad den skal bruges til, og om den juridisk skal behandles som anlægsjord, affald eller nyttiggørelse.
Miljøstyrelsens vejledende udtalelse fra april 2025 om listepunkt K 206 beskriver, at terrænregulering med jord kun kan godkendes efter denne bestemmelse, hvis jorden klassificeres som affald, reguleringen er nødvendig for den landbrugsmæssige drift, og der er tale om et anlæg i bekendtgørelsens forstand. Det viser, hvorfor et almindeligt byggeprojekt ikke automatisk kan bruge en miljøregel, der er udviklet til en anden situation. Se Miljøstyrelsens vejledende udtalelse om jordflytning ved projekter, hvor overskudsjord og nyttiggørelse bliver centrale spørgsmål.
Afklar jorden før transport
Kommunen kan kræve oplysninger om jordmængde, placering, eksisterende og fremtidig anvendelse samt projektets varighed. I landzone kan en ændring af arealanvendelsen udløse landzonetilladelse. Andre projekter kan også berøre natur-, vandløbs- eller miljøregler.
Miljøstyrelsens regler om jordflytning rummer en praktisk undtagelse for små mængder. Hvis der samlet flyttes mindre end 1 m³ jord til et godkendt modtageanlæg, skal flytningen normalt ikke anmeldes til kommunen. Større eller anderledes flytninger skal anmeldes efter reglerne, som forklaret i Odense Kommunes vejledning om jordflytning via JordWeb.
Du skal ikke gætte dig til jordens status. Få afklaret, om jorden kan genbruges på egen grund, om den skal analyseres, og hvilket modtageanlæg der må tage imod den. En skriftlig klassificering er langt billigere end at flytte jorden til et sted, hvor den ikke må ligge.

Dræning og jordhåndtering skal planlægges samlet. Hvis terrænet ændres, men vandet ikke får en lovlig og funktionel vej væk, er jordarbejdet ikke færdigt. Se også hvad et dræn er, og hvordan det indgår i anlægsarbejdet, før du lægger en endelig plan.
Typiske fejl og hvordan du undgår dem
De fleste alvorlige fejl ved terrænregulering handler om vand. Maskinen kan godt have udført en pæn planering, men hvis terrænet leder regnvand mod huset, har arbejdet skabt et nyt problem.

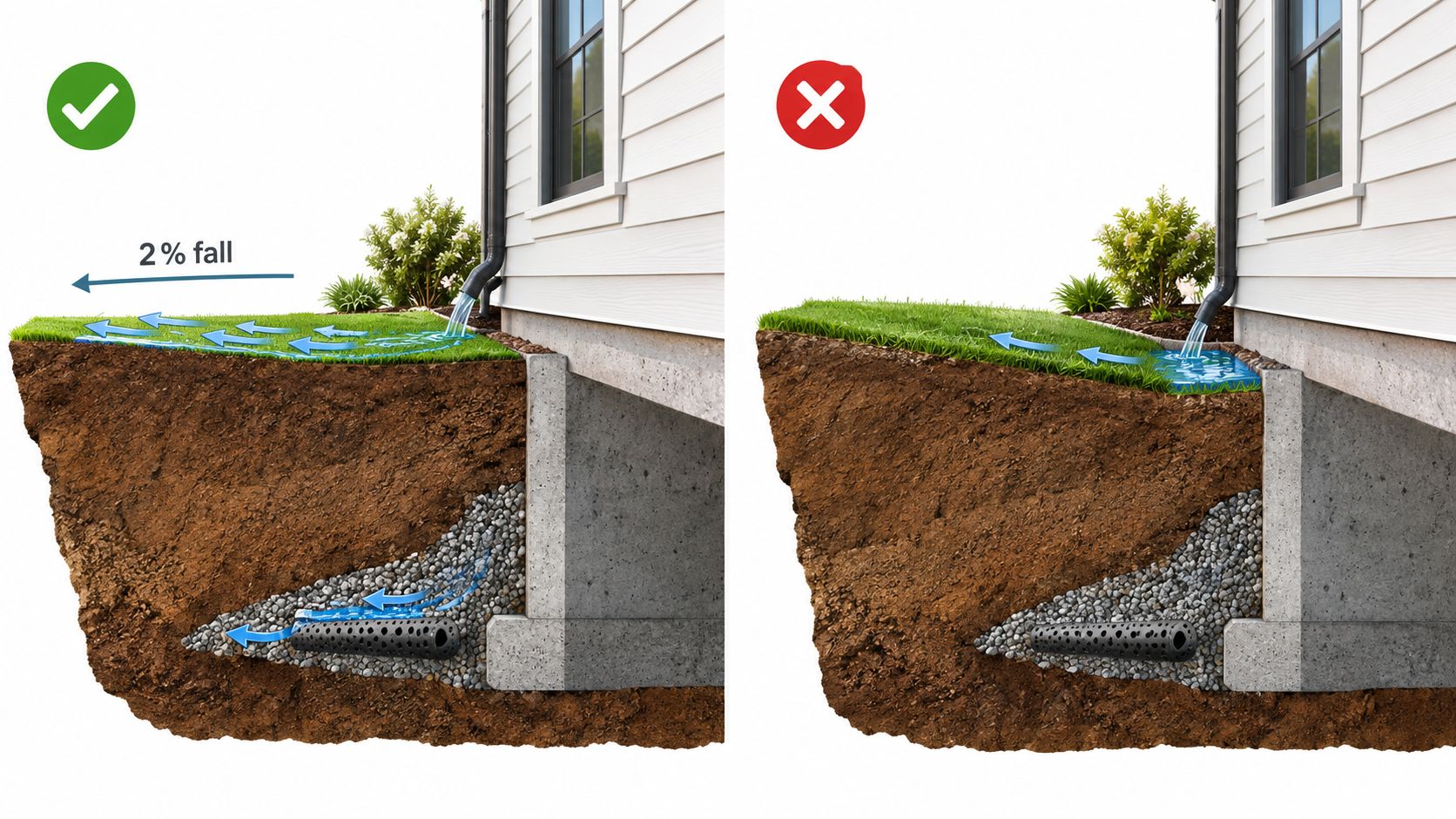

Den første kontrol skal altid være faldet fra bygningen. Som minimum bør terrænet have 2 procent fald på de første 3 meter fra soklen, så vandet ledes væk fra fundamentet. Denne konkrete forudsætning skal dog ses sammen med bygningens dræn, belægningens opbygning og den faktiske mulighed for at aflede vandet.

Fejl der går igen på byggepladsen
- Fald mod huset: En overflade kan se plan ud, men stadig have et skjult lavpunkt ved soklen. Kontroller med laser og mål, ikke kun med øjemål.
- Påfyldning uden komprimering: Løs fyldjord sætter sig, især når arealet senere belastes af fliser, beton eller køretøjer. Fyldet skal lægges og komprimeres lagvis.
- Dræn placeret for sent: Når terrænet allerede er færdigt, bliver det dyrt at grave op igen. Dræn og brønde skal indgå i kotekort og arbejdsrækkefølge.
- Ler blandet med drængrus: Leret kan vandre ind i drænlaget og reducere funktionen. Materialerne skal holdes adskilt.
- Skråning uden stabil løsning: Mod naboarealer skal skråningsanlægget dimensioneres efter jordtype, højde og plads. Aabenraa Kommune bruger som praktisk tommelfingerregel mindst 0,5 meter til skel og en maksimal hældning på 1:3, mens andre kommuner kan stille andre krav.
- Overfladevand over skel: Du har som udgangspunkt ikke ret til at lede vand ind på naboens grund. Aftal og dokumentér afvandingen, før arbejdet starter.
En støttemur kan være den rigtige løsning, hvis pladsen ikke giver mulighed for et fladt skråningsanlæg. Guldborgsund Kommune oplyser, at en støttemur over 0,3 meter kræver byggetilladelse. Det er endnu et eksempel på, at terræn, mur og myndighedsforhold skal vurderes samlet.
En terrænregulering skal ikke kun se rigtig ud på afleveringsdagen. Den skal også lede vandet rigtigt efter den første kraftige regn.
Hvis skaden allerede er sket
Ved en skredskrænt, opfugtet kældervæg eller sætninger i en ny belægning bør du stoppe med at tilføre mere jord. Først skal årsagen findes. Det kan kræve geoteknisk rådgivning, ny opmåling og en dialog med kommunen, især hvis den oprindelige regulering skal ændres.
Dokumentér med fotos, datoer og kotemål. Materialet kan vise, hvordan terrænet så ud før og efter arbejdet, og det gør dialogen med både entreprenør, nabo og kommune mere konkret.
Tjekliste og næste skridt
Brug denne tjekliste, før maskinen kører ind på grunden:
- Formål: Er arealet beregnet til græs, terrasse, beton, fundament, parkering eller tung trafik?
- Opmåling: Er eksisterende højder registreret med laser, vandslange eller landmåler?
- Færdige koter: Er højder ved sokkel, belægning, skel og lavpunkter fastlagt?
- Vandets vej: Er fald, brønde, dræn og lovlig afledning beskrevet?
- Skel: Er afstande, skråningsanlæg og eventuelle støttemure afklaret?
- Planforhold: Er lokalplan, servitutter, deklarationer og zoneforhold gennemgået?
- Kommune: Er der behov for tilladelse, anmeldelse eller en forhåndsdialog?
- Jord: Er jorden vurderet med hensyn til genbrug, klassifikation og modtageanlæg?
- Ledninger: Er LER undersøgt, og er relevante forsyninger koordineret?
- Maskiner: Passer maskinstørrelsen til adgangsvejen, jordmængden og underlaget?
- Materialer: Er geotekstil, bundsikring, stabilt grus, muldjord og eventuel knust beton specificeret?
- Afslutning: Er grovplanering, finplanering, komprimering og retablering med i aftalen?
- Dokumentation: Bliver arbejdet registreret med før- og efterfotos samt kotemål?
Indhent gerne to eller tre tilbud fra lokale entreprenører med erfaring i terrænregulering på private grunde og anlægsarealer. Sammenlign ikke kun totalprisen. Se på jordbalance, maskiner, bortkørsel, drænløsning, tidsplan og hvem der har ansvaret for myndighedsdialogen.
Et brugbart tilbud bør som minimum beskrive det regulerede areal, de ønskede koter, forventet jordmængde, håndtering af overskudsjord, materialer, komprimering og eventuelle forbehold. Hvis terrænreguleringen indgår i et større projekt med fundamenter, beton, indkørsel eller grønne arealer, bør grænsefladerne mellem fagene stå tydeligt.
AB Beton & Anlæg udfører terrænregulering, planering og jordarbejde som del af beton- og anlægsopgaver for private, erhverv og offentlige bygherrer. Kontakt virksomheden med en kort beskrivelse, billeder og gerne en situationsplan, hvis du vil have en konkret vurdering af opgaven på Lolland, Falster eller Sjælland. Bed om et tilbud, hvor jordbalance, dræn, koter og myndighedsforhold er skrevet klart ind, før arbejdet sættes i gang.
