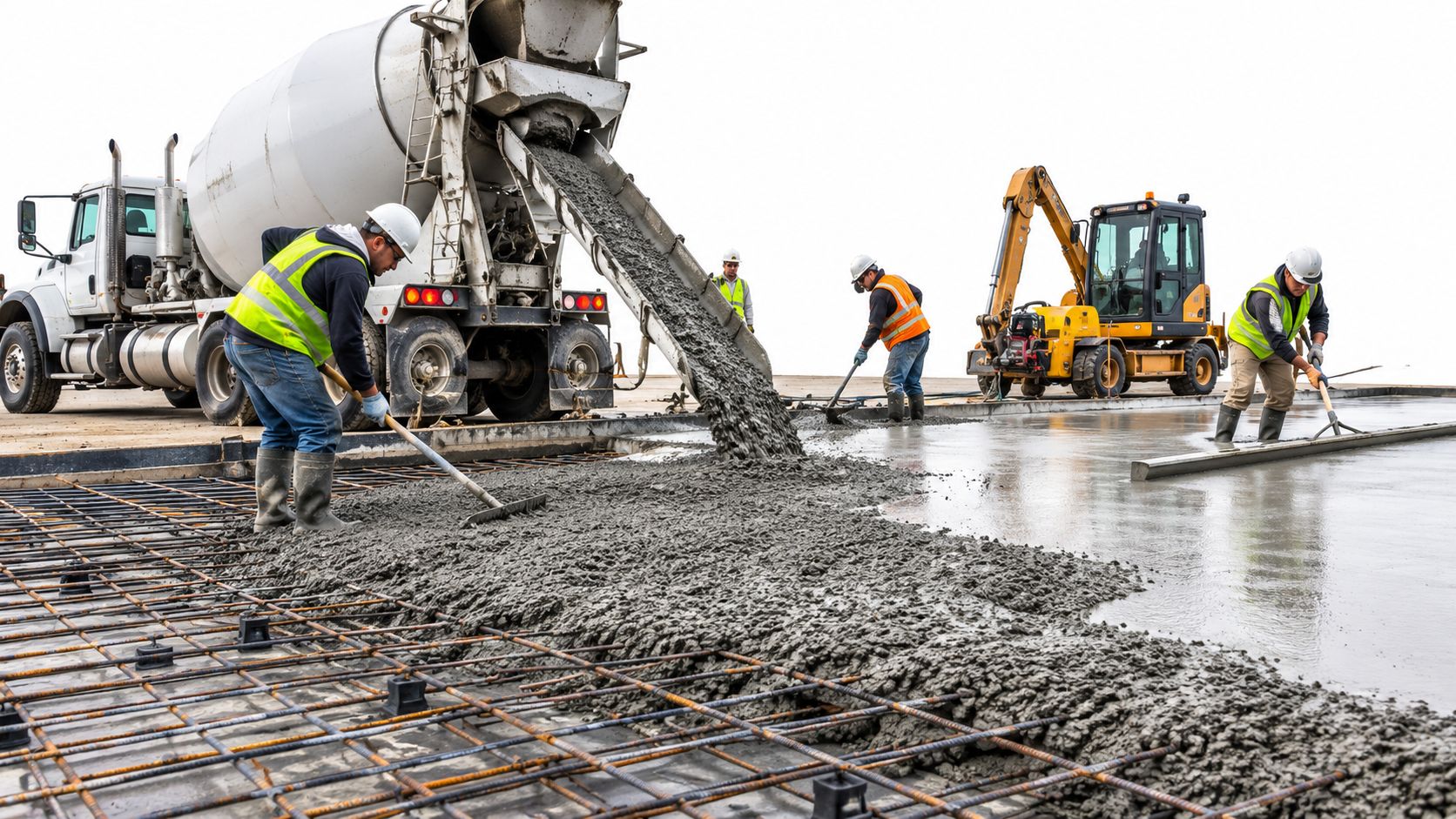

Står du med en lagerhal, en garage eller et nyt erhvervsgulv, er beslutningen sjældent bare, “skal vi støbe eller ej?”. Det, der afgør om gulvet holder, er betongulv opbygning. Når underlaget først er lukket og betonbilen står på pladsen, er det de tidlige valg om fugt, lag og armering, der bestemmer resten.
Jeg ser det igen og igen på sjællandske byggepladser. Der bliver sparet det forkerte sted, og så hænger hele gulvet på et lag, der ikke passer til belastningen. Et godt gulv er ikke en enkelt støbning, men en kæde af beslutninger, hvor hvert lag skal passe til det næste.
Hvorfor betongulv opbygning kræver fokus fra første spadestik
På en byggeplads med en ny lagerhal på 1.200 m² bliver der ofte truffet én afgørelse, som låser hele projektet. Underlaget er gjort klar, og så skal der vælges opbygning, inden næste maskine ruller ind. Hvis man vælger forkert her, følger resten bare med ind i fejlen.
Tre valg der styrer hele gulvet
Det første valg er belastningsklassen. Et gulv til let kontorbrug er en helt anden konstruktion end et gulv til truckkørsel og pallereoler. Det andet valg er gulvtypen, altså om det er på terræn, på dæk eller som svømmende opbygning. Det tredje er brugsprofilen, fordi et gulv til lager, værksted eller boligforening ikke får samme slid.
Praktisk regel: Vælg lag, fordi de arbejder sammen, ikke fordi hvert enkelt lag ser billigt ud på tilbuddet.
Fejlen på mange projekter er, at man bytter lidt armering ud med lidt mere beton eller springer fugtspærren over og håber, at det går. Det gør det sjældent. En revne, der kræver opretning, skæring og ny støbning, binder pladsen i uger og låser driften, mens korrekt armering fra start bare er en ekstra udgift i projektet. På et større gulvareal kan den forskel være langt billigere end at skulle rette op senere.
DS/EN 206 er den fælleseuropæiske standard for beton, men i Danmark må den kun bruges sammen med den nationale tillægstandard DS/EN 206 DK NA/DS 206, som Dansk Standard oplyser er udgivet som et samlet regelsæt for danske forhold. Den danske udgave, DS 206:2026, blev offentliggjort 14. august 2026 og beskrives som de supplerende krav og præciseringer, der er nødvendige herhjemme. Det er derfor opbygningen altid skal læses som et dansk projekt, ikke som en generisk europæisk løsning. Dansk Standards udgivelse af DS/EN 206 DK NA 2023
Underlag, bundopbygning og kapillarbrydende lag
Når et gulv svigter, starter det tit nede i bunden. Ikke i betonen. Et godt terrængulv begynder med et underlag, der er fast, jævnt og fri for organisk materiale, så opbygningen ikke sætter sig senere.

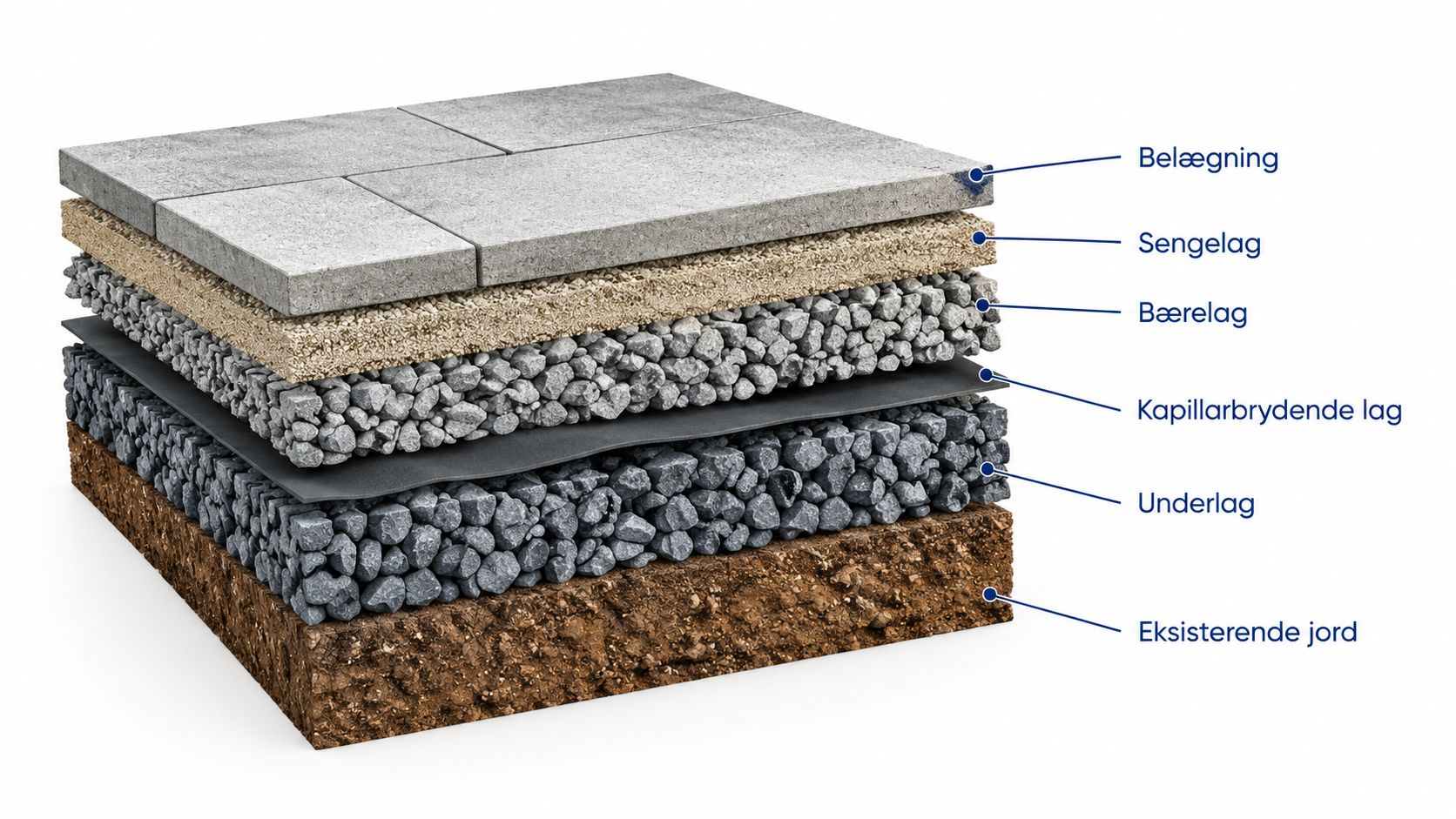

Lagene under pladen
I praksis arbejder man nedefra og op med en komprimeret bund, geotekstil, et kapillarbrydende lag og eventuelt isolering. Det kapillarbrydende lag er ikke et drænlag. Det er en brudt vandvej, som afbryder fugtens mulighed for at vandre op i konstruktionen. Det er her, forkert kornkurve eller for fin fraktion skaber problemer, fordi vandet finder en sammenhængende vej opad.

Jeg vil altid have, at bundopbygningen kan kontrolleres, før der støbes. En pladevibrator fortæller hurtigt, om laget er stabilt, og hvis der er bløde zoner, kan de mærkes med det samme. Mangler geotekstilen, blander finmateriale og bærelag sig, og så mister du den adskillelse, der skulle holde konstruktionen ren.
Hvad du skal kigge efter på pladsen
Et dårligt kapillarbrydende lag kan ofte ses, før det bliver et problem. Overfladen ligger uroligt, materialet “pumper” under belastning, eller laget virker blandet og ujævnt i kornstørrelse. Så er det ikke klart til støbning.
Hvis der skal bygges videre i terræn, bruger vi ofte løsninger, der er tilpasset helheden i projektet. Opbygning af terrændæk hos AB Beton & Anlæg er et godt eksempel på, at lagene skal tænkes sammen fra start. Næste lag, fugtspærren, fungerer kun, hvis bunden under den er udført ordentligt.
For industrigulve i Danmark er benchmarkdata typisk, at der bruges cirka 12 cm beton ved let trafik og op til 16 cm ved tung industriel trafik, kombineret med et komprimeret gruslag på 20 til 25 cm og et v/c-tal på højst 0,50. I stålfiberarmerede gulve angives ofte minimum styrkeklasse C20, og fiberlængden bør være mindst to gange den største kornstørrelse. Den mest almindelige fejl er utilstrækkelig komprimering eller for tynd bundopbygning, fordi det giver sætninger, revner og ujævnheder i den færdige plade. Industrigulve og betonopbygning i praksis
Fugtspærre, dampspærre og radonsikring i betongulvet
Her bliver mange projekter blandet sammen. Fugtspærre, dampspærre og radonsikring er ikke det samme, og de skal ikke vælges på mavefornemmelse. Det er gulvtypen og den færdige belægning, der afgør, hvor tæt opbygningen skal være.
Når PE-folie er nok, og når den ikke er
Til gulve på terræn er en PE-folie på 0,20 mm et almindeligt minimum, når der ikke er særlige krav til fugtfølsom topbelægning. Skal der derimod lægges vinyl, linoleum eller anden følsom overflade, er der behov for en egentlig dampspærre med høj modstand, typisk en Sd-værdi over 1.500 m. Det er en vigtig forskel, fordi fugten ikke må vandre op og ødelægge den færdige belægning.
En simpel beslutningsregel virker bedst på byggepladsen. Terrængulv med beton og slidlag uden fugtfølsom top kan ofte nøjes med PE-folie og omhyggelig udførelse. Et gulv i et supermarked eller et andet miljø med flydende epoxy kræver en langt mere skarp fugtstrategi.
Radonsikring som selvstændigt lag
Radonsikring skal behandles for sig selv. I områder med radonklasse 1 til 3 bruges radondug eller PE-folie med tapede samlinger, så laget ikke bare stopper fugt, men også begrænser radonindtrængning. Her er samlinger, opkanter og gennembrydninger de svage punkter.
Et perforeret lag er ikke en fugtspærre. Et sømhul, en rift eller en slapt udført samling er nok til at gøre resten af arbejdet ligegyldigt.
De klassiske fejl er ret enkle. Folien bliver perforeret af stilladsrør eller værktøj, samlingerne overlapper for lidt, og opkanten mod væggen mangler. I praksis betyder det, at fugt og luft får en genvej ind i konstruktionen, lige dér hvor der var tænkt en barriere.
| Gulvtype | Belægning | Fugtspærre | Radonspærre | Bemærkning |
|---|---|---|---|---|
| Terrængulv i bolig | Beton og slidlag | PE-folie 0,20 mm | Ved behov | God udførelse er vigtigere end “ekstra lag” |
| Erhvervsgulv med epoxy | Flydende epoxy | Fuld dampspærre | Ved behov | Belægningen er følsom for restfugt |
| Lagergulv på terræn | Beton med slidlag | PE-folie eller projekteret spærre | Ved behov | Tætte samlinger og opkanter er afgørende |
| Gulv i radonområde | Beton og overfladebehandling | Tæt folie | Radondug eller tapede samlinger | Gennembrydninger skal planlægges tidligt |
Det danske DI Gulvfakta-materiale om byggefugt angiver, at den relative luftfugtighed i bygningen normalt skal være 35 til 75 % og temperaturen omkring 20 °C før gulvlægning, mens trægulve kræver 30 til 65 %. Det er ikke pyntetal, men en konkret driftsgrænse for, hvornår gulvet er klar til næste fase. DI Gulvfakta om byggefugt
Armering af betongulv og valg mellem net, stålfibre og revnearmering
Armering handler ikke om at “lægge lidt jern i”. Den skal passe til lastbilledet, gulvtypen og den måde, pladen faktisk arbejder på. Det er her, mange enten overarmerer eller bruger det forkert.
Hvad de tre løsninger gør forskelligt
Armeringsnet er den mest forudsigelige løsning, når gulvet skal fordele revner og holde et jævnt spændingsbillede. Det kræver korrekt placering på afstandsholdere, ellers ender nettet i bunden, hvor det ikke hjælper mod revner i overfladen. Stålfibre giver hurtigere udførelse, men de skal vælges med omtanke, fordi dokumentationen af restbæreevne efter revnedannelse er mindre enkel i danske projekter. Revnearmering placeres i den øverste tredjedel af pladen, hvor den kan tage imod de revner, der opstår i den aktive zone.
Hvornår jeg vælger hvad
Jeg vælger normalt net, når gulvet har høj punktlast eller underlaget kan tænkes at sætte sig. Stålfibre er gode til plane lagergulve med ensartet belastning, hvor montagetiden betyder meget. I mange gulve på 180 til 220 mm bruger man en kombination, hvor nettet ligger nederst, og fibre hjælper i toppen.
Erfaringsregel: Hvis underlaget er usikkert, er det sjældent armeringen alene, der redder projektet. Så skal opbygningen løses, før man diskuterer fiber eller net.
| Parameter | Armeringsnet (K131/K189) | Stålfibre (35-50 kg/m³) | Revnearmering (stål/polymer) |
|---|---|---|---|
| Svindrevner | God og forudsigelig kontrol | God, men afhænger af projektering | God i den øverste zone |
| Punktlast | Stærk løsning ved korrekt placering | Kan fungere, men kræver projektspecifik vurdering | Begrænset, bruges som supplement |
| Jævn last | Stabil og kendt løsning | Velegnet ved ens drift | Supplerende løsning |
| Udførelseshastighed | Langsommere | Hurtigere | Afhænger af gulvets opbygning |
| Risiko ved fejl | Forkert placering svækker effekten | Blandings- og dokumentationskrav | Forkert dybde reducerer nytten |
I projekter hvor både opbygning og armering skal spille sammen, kan en detaljeret gennemgang af samspillet mellem lag og last være afgørende. Armering og fundamentsløsninger hos AB Beton & Anlæg er et eksempel på, hvordan man bør tænke armering som del af konstruktionen, ikke som et løst tilvalg.
Et dansk gulvfagligt opslagsværk angiver, at et tungt betonlag i praksis skal være mindst 60 mm tykt for at være vandtæt i sig selv, og at et ekstra betonlag over et dæk typisk kræver revnearmering, hvis laget er over cirka 40 mm. Det er en nyttig skillelinje, når gulvopbygningen skal vurderes realistisk. Dansk Industri Gulvbranchen om tunge undergulve
Støbning, tykkelser, tolerancer og hærdning i praksis
Det er på støbedagen, at mange gode planer bliver testet. Beton giver ikke ret meget til fejl, når først den er lagt ud, og derfor skal både bemanding, leverance og efterbehandling sidde lige i skabet.
Tykkelse og styrke skal passe til brugen
Til kontor og let erhverv ligger gulvtykkelser typisk omkring 100 til 120 mm. Standard industri ligger ofte på 150 til 180 mm, mens tung trafik og truckbelastning normalt kræver 200 til 250 mm. Det er ikke tilfældige tal, men et udtryk for, hvor meget konstruktionen skal kunne bære og fordele over tid.
Styrkeklasser som C25/30, C30/37 og C35/45 vælges efter eksponeringsklasse og slidkrav. Tolerancer følger DS/EN 13670 med tilladelige afvigelser på ±10 mm på plane arealer, og fald i vådzoner udføres typisk med 1:100 mod afløb. Dækningen af armeringen skal holdes på 30 til 50 mm afhængigt af miljøklassen.

Hærdningen afgør overfladens liv
Hærdning skal starte inden for de første 2 timer med plastfolie eller curing, ellers tørrer overfladen for hurtigt. De første 7 døgn er kritiske, fordi tidlig udtørring er den hyppigste årsag til svindrevner. Beton bør holdes fugtig i mindst 7 dage, og det er en praktisk tommelfingerregel, jeg aldrig fraviger på sjællandske pladser.
Betonen kan normalt betrædes efter omkring 24 timer, videre opbygning sker ofte efter 2 til 3 dage, og fuld belastning bør normalt først ske efter omkring 28 dage. Det er der, gulvet har fået sin alvorlige styrke, selv om det selvfølgelig kan afhænge af temperatur og tilsætninger. Hærdetid for beton i praksis
Kort fortalt: Hvis hærdningen bliver behandlet som en formalitet, betaler man for det senere i revner, støv og ujævn slidstyrke.
Typiske fejl i betongulv opbygning og hvad de koster
Det er sjældent den store katastrofe, der ødelægger et gulv. Det er de små fejl, der bliver gentaget hele vejen ned i konstruktionen. På sjællandske byggepladser ser jeg de samme mønstre igen og igen.
Fem fejl der går direkte ud over gulvet
Manglende eller forkert placeret fugtspærre giver opstigende fugt og ødelagte overfladebehandlinger. På et gulv på 1.000 m² kan udbedringen typisk løbe op i 150.000 til 400.000 kr. Komprimeringen er den næste klassiker. Hvis råjords- og bundopbygningen ikke er tæt nok, kan der komme sætninger på 5 til 20 mm allerede det første år.
For tidlig udtørring uden curing skaber svindrevner på 0,3 til 0,5 mm, og så ender man ofte med revneinjicering. Armering, der trædes ned i underlaget, mister dækning, og så følger korrosion og afskalning. Støbning i direkte sol eller ved temperaturer under 5 °C kan også skade styrkeudviklingen.
Sådan undgår du dem i udbuddet
Jeg skriver altid de kritiske punkter ind som krav, ikke som ønsker. Fugtspærren skal beskrives, komprimeringen skal dokumenteres, og hærdningen skal være en del af afleveringen. Når det ikke står tydeligt, bliver det et område, hvor entreprenøren sparer tid og bygherre betaler regningen.
| Fejl | Typisk konsekvens | Hvad der virker bedre |
|---|---|---|
| Fugtspærre mangler | Fugt og ødelagt finish | Tæt udførelse og kontrollerede samlinger |
| Dårlig komprimering | Sætninger og revner | Lagvis komprimering og kontrol før støbning |
| Ingen curing | Svindrevner og svag overflade | Plastfolie eller curing fra tidligt stadie |
| Armering for lavt | Korrosion og afskalning | Korrekt opklodsning og kontrol ved udlægning |
| Støbning i hårdt vejr | Svækket hærdning | Planlagt støbning og beskyttelse mod klima |
Hvis du vil have en entreprenør, der arbejder med hele kæden fra underlag til aflevering, er det oplagt at få en faglig gennemgang af konstruktionen, før der bestilles beton. AB Beton & Anlæg arbejder med den type opgaver, men det afgørende er altid den konkrete opbygning og ikke navnet på leverandøren.
Tjekliste og næste skridt for dit betongulv projekt
Et godt gulvprojekt bliver stærkt af, at alle beslutninger bliver taget i rigtig rækkefølge. Ikke sent, ikke under støbning, men før det første lag bliver lagt.
Tjeklisten du kan bruge i planlægningen
- Underlag: Er jorden fast, afrettet og fri for muld og løs jord?
- Bundopbygning: Er bærelaget komprimeret lag for lag?
- Kapillarbrydende lag: Er materialet valgt, så vand ikke kan vandre op?
- Fugt- og radonspærre: Er det afklaret, om der skal være PE-folie, dampspærre eller radonsikring?
- Armering: Er valg af net, fibre eller revnearmering koblet til den reelle belastning?
- Tykkelse og fald: Passer pladetykkelse og eventuelle fald til brugen?
- Hærdning: Er curing, afdækning og adgang begrænset fra start?
- Kontrol: Er tolerancer, opkanter og samlinger aftalt før støbning?
De tre næste skridt der betaler sig
Første skridt er en jordbundsundersøgelse, hvis der er tvivl om bæreevnen. Andet skridt er at vælge en entreprenør, der kan dokumentere erfaring med hele gulvkonstruktionen. Tredje skridt er at fastlægge krav til gulvfladen, før der bestilles beton, for det er dér, den dyre retning bliver sat.
Få rådgiver, entreprenør og eventuel gulventreprenør til at gennemgå lagopbygningen sammen, før nogen bestiller materialer.
Det er den samtale, der ofte skiller et holdbart gulv fra et gulv, der senere skal repareres. Når alle forudsætninger er afklaret på forhånd, bliver arbejdet hurtigere, renere og langt mere forudsigeligt.
Hvis du står med et konkret betongulv projekt på Sjælland, Lolland eller Falster, så få lagopbygningen gennemgået, før du låser dig til løsningen. Skriv eller ring, og få en faglig vurdering af underlag, fugt, armering og støbning, så du kan bestille det rigtige gulv første gang.
